|

,

|

Ile kosztuje kapitalny remont mieszkania 60 m² w 2026 roku? Realny budżet, etapy, pułapki

Trzypokojowe mieszkania o 60-metrowej powierzchni to najpopularniejsza kategoria lokali w polskich blokach – kupują je rodziny z jednym lub dwojgiem dzieci, młode pary planujące przyszłość, ale też inwestorzy nastawieni stricte na wynajem. Ile jednak kosztuje doprowadzenie takiego mieszkania do nowoczesnego standardu? Odpowiedź wcale nie jest jednoznaczna i waha się w przedziale od kilkudziesięciu do ponad dwustu tysięcy złotych. Niniejszy artykuł rozkłada te widełki na czynniki pierwsze – z konkretnymi kwotami na 2026 rok, podziałem na poszczególne prace i wskazaniem, gdzie najczęściej dochodzi do najboleśniejszych przekroczeń kosztorysu.

Według aktualnych danych rynkowych z 2026 roku koszt kapitalnego remontu mieszkania 60 m² mieści się w przedziale od 90 000 do 240 000 zł brutto, w zależności od trzech podstawowych zmiennych: standardu wykończenia, stanu wyjściowego mieszkania oraz lokalizacji.

W przeliczeniu na metr kwadratowy daje to widełki 1 500 – 4 000 zł/m² – przy czym wybitnie luksusowe wykończenia z importowanymi materiałami potrafią przekroczyć nawet 5 500 zł/m²

W praktyce większość remontów 60 m² rozkłada się następująco:

standard ekonomiczny (podstawowe materiały, minimum prac): 90 000 – 120 000 zł (1 500 – 2 000 zł/m²)

standard średni (markowe materiały, kompleksowy remont): 120 000 – 180 000 zł (2 000 – 3 000 zł/m²)

standard wyższy (premium materiały, architekt, detale): 180 000 – 240 000 zł (3 000 – 4 000 zł/m²)

standard luksusowy (powyżej 240 000 zł, sky is the limit)

Te liczby zakładają pełny zakres prac kapitalnego remontu – czyli wymianę instalacji elektrycznej, hydraulicznej, podłóg, drzwi, kompleksowe wykończenie kuchni i łazienki, malowanie wszystkich pomieszczeń. Jeśli mieszkanie wymaga dodatkowo wyburzenia ścian, zmiany układu pomieszczeń lub adaptacji innego przeznaczenia (np. przerobienie balkonu na pokój), budżet odpowiednio wzrośnie.


Zanim wejdziemy w szczegóły kosztorysu, warto zdefiniować, o jakim zakresie prac mówimy. W branży budowlanej rozróżnia się trzy kategorie remontów, które mają zupełnie inne ceny i zakresy:

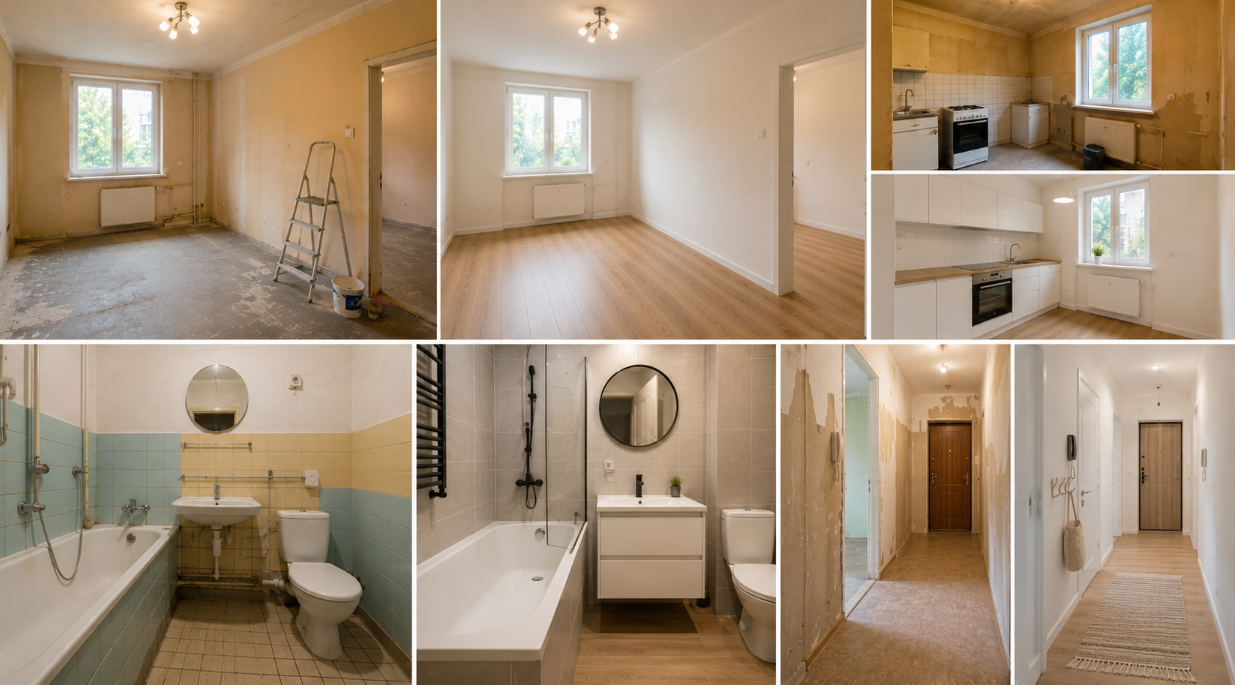

Remont kosmetyczny

Remont kosmetyczny

500 – 1 500 zł/m²

Najtańsza opcja – odświeżenie wnętrza bez ingerencji w instalacje czy strukturę mieszkania. Obejmuje malowanie ścian, drobne naprawy, ewentualnie wymianę podłóg czy odświeżenie łazienki. Dla 60 m² to wydatek rzędu 30 000 – 90 000 zł.

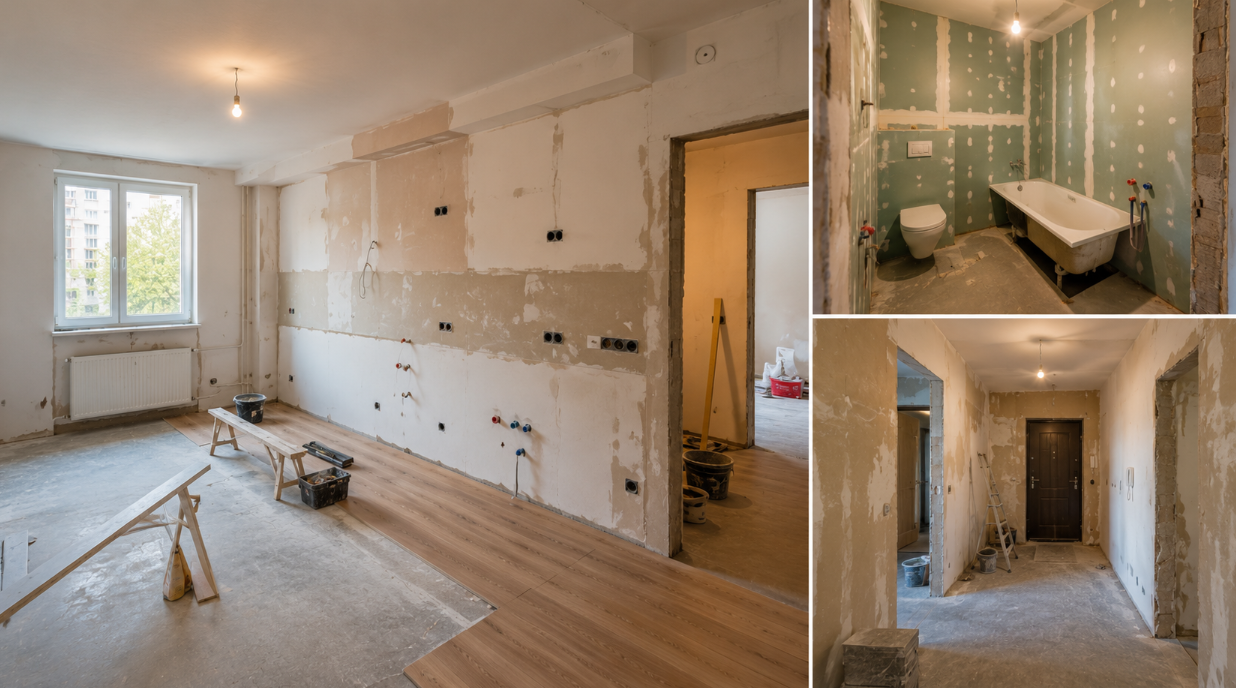

Remont bieżący

Remont bieżący

1 500 – 2 500 zł/m²

Pośredni zakres prac – obejmuje wszystko z remontu kosmetycznego plus wymianę elementów wyposażenia (np. mebli kuchennych, armatury łazienkowej) i wybiórczo niektórych instalacji. Dla 60 m² to wydatek rzędu 90 000 – 150 000 zł.

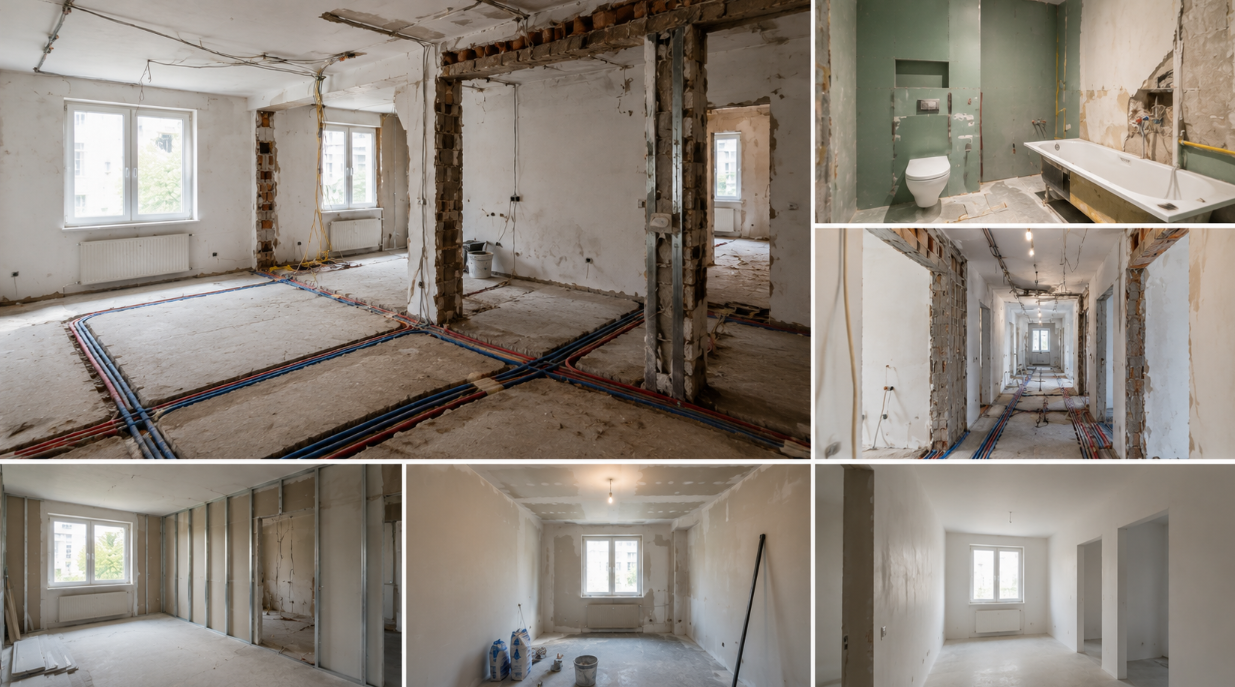

Remont kapitalny

Remont kapitalny / generalny

1 500 – 4 000 zł/m²+ Temat artykułu

Pełna przebudowa wnętrza. Wymiana wszystkich instalacji (elektryka, hydraulika, czasem ogrzewanie), nowe tynki, nowe podłogi, kompleksowe wykończenie kuchni i łazienki, wymiana drzwi wewnętrznych, czasem zmiana układu ścian. Dla 60 m² to wydatek rzędu 90 000 – 240 000 zł.

Granice między tymi kategoriami bywają płynne. Niektórzy wykonawcy używają określeń „remont generalny” i „remont kapitalny” wymiennie, inni rozróżniają je w zależności od skali ingerencji w strukturę mieszkania. W praktyce to, co liczy się dla portfela, to konkretny zakres prac, a nie nazwa.


Kosztorys kapitalnego remontu 60 m² rozkłada się na kilka głównych pozycji. Poniższe widełki dotyczą standardu średniego (czyli najczęściej wybieranego) i obejmują zarówno robociznę, jak i materiały.

Wymiana instalacji elektrycznej: 12 000 – 19 000 zł

To jedna z najdroższych pojedynczych pozycji. Mieszkanie 60 m² ma zwykle 35–50 punktów elektrycznych (gniazdka, włączniki, oświetlenie), a stawka za punkt w 2026 roku to 85–180 zł netto. Doliczając materiały (przewody miedziane, puszki, rozdzielnicę, zabezpieczenia różnicowoprądowe), wydatek dochodzi do podanych widełek.

Jeśli mieszkanie znajduje się w bloku z wielkiej płyty (charakterystyczne dla osiedli z lat 70. i 80.), do tej kwoty trzeba doliczyć 30–50% więcej – kucie w twardym betonie wymaga profesjonalnego sprzętu i znacznie więcej czasu. Realnie w wielkiej płycie wymiana elektryki w 60 m² to wydatek rzędu 16 000 – 24 000 zł.

Wymiana instalacji hydraulicznej: 6 000 – 12 000 zł

W typowym mieszkaniu 60 m² obejmuje wymianę rur wodnych i kanalizacyjnych w łazience i kuchni, montaż nowych podejść pod umywalkę, prysznic/wannę, WC, pralkę i zlew kuchenny. Robocizna stanowi tu zwykle 50–60% kosztu, reszta to materiały (rury PEX, kształtki, armatura instalacyjna).

Jeśli konieczna jest również wymiana pionów w bloku (rzadziej, bo to zwykle robi spółdzielnia, ale czasem prywatnie), doliczyć trzeba kolejne 1 500 – 4 000 zł.

Remont łazienki: 18 000 – 35 000 zł

To zwykle najdroższy pojedynczy pokój w mieszkaniu. Pełny remont łazienki o powierzchni 4–6 m² obejmuje:

  • demontaż starego wyposażenia,
  • nowe płytki ścienne i podłogowe (z robocizną),
  • biały montaż (umywalka, WC, prysznic/wanna, bateria),
  • ogrzewanie podłogowe (opcjonalnie, dodatkowe 2 000 – 3 500 zł),
  • meble łazienkowe i lustro.

Górne widełki dotyczą łazienek z bardziej wymyślnymi detalami – szlifowaniem płytek pod kątem 45°, kabiną walk-in, baterią podtynkową, designerską armaturą.

Remont kuchni: 15 000 – 30 000 zł (bez sprzętu AGD)

Drugie najdroższe pomieszczenie. Obejmuje meble kuchenne na wymiar (najczęściej 8 000 – 18 000 zł), blat (laminat 800–1 500 zł, kamień naturalny lub kompozyt 3 000 – 6 000 zł), zlewozmywak, baterię, fartuch ścienny i płytki podłogowe. Pełny sprzęt AGD (lodówka, piekarnik, płyta, zmywarka, okap) dochodzi osobno – to kolejne 8 000 – 20 000 zł, zależnie od marek.

Wymiana podłóg w całym mieszkaniu: 10 000 – 20 000 zł

Dla mieszkania 60 m² (po odjęciu kuchni i łazienki, które mają płytki, zostaje około 45–50 m² do wykończenia panelem, deską lub winylem). Stawka za m² z robocizną to:

  • panele laminowane: 80–150 zł/m²
  • deska barlinecka / dąb klejony: 200–400 zł/m²
  • winyl PCV LVT: 150–250 zł/m²
  • deska lita lub egzotyczna: powyżej 400 zł/m²

Tynki, gładzie i malowanie: 8 000 – 16 000 zł

W pełnym remoncie kapitalnym zwykle konieczne jest położenie nowych gładzi gipsowych na wszystkich ścianach (po skuciu starych tynków i poprowadzeniu instalacji), a następnie dwukrotne malowanie. Stawki:

  • gładź gipsowa z malowaniem: 60–100 zł/m² (ściany + sufity, razem dla 60 m² to ok. 200–250 m² powierzchni)

Wymiana drzwi wewnętrznych: 4 000 – 10 000 zł

W mieszkaniu 60 m² zazwyczaj jest 4–5 drzwi wewnętrznych. Drzwi z ościeżnicą i montażem to:

  • standard: 800–1 500 zł/szt.
  • premium: 2 000 – 4 000 zł/szt.

Stolarka okienna i drzwi wejściowe: 5 000 – 15 000 zł (opcjonalnie)

Jeśli planowana jest wymiana okien (3–4 okna w typowym M3) i drzwi wejściowych z zamkiem antywłamaniowym – doliczamy tę kwotę.

Wyburzenia, gruz, wywóz: 2 000 – 6 000 zł

Pełna rozbiórka starego wykończenia generuje 3–6 ton gruzu. Wywóz kontenera (5 m³) kosztuje 800–1 500 zł, a typowy remont 60 m² wymaga 2–3 takich kontenerów.

Sumując typowy średni standard

PozycjaWidełki (zł)
Elektryka12 000 – 19 000
Hydraulika6 000 – 12 000
Łazienka18 000 – 35 000
Kuchnia (bez AGD)15 000 – 30 000
Podłogi10 000 – 20 000
Tynki + malowanie8 000 – 16 000
Drzwi wewnętrzne4 000 – 10 000
Wyburzenia i gruz2 000 – 6 000
RAZEM (bez AGD)75 000 – 148 000 zł

Doliczając rezerwę na nieprzewidziane wydatki (10–15%), realistyczny budżet dla mieszkania 60 m² w standardzie średnim to 120 000 – 170 000 zł brutto.


Po przejściu setek kosztorysów łatwo wyodrębnić siedem czynników, które najmocniej rozjeżdżają budżet w jedną lub drugą stronę.

1. Standard wykończenia
Najważniejszy element. Różnica między ekonomicznym a luksusowym standardem to dwu-, czasem trzykrotny wzrost ceny. Płytki ceramiczne za 40 zł/m² vs. kamień naturalny za 400 zł/m². Bateria łazienkowa za 200 zł vs. designerska za 3 000 zł. Panele laminowane vs. dąb egzotyczny.

2. Stan wyjściowy mieszkania
Mieszkanie z lat 70. w wielkiej płycie, z aluminiową instalacją elektryczną i stalowymi rurami, wymaga kompletnej wymiany wszystkiego. Mieszkanie z lat 2000+ z miedzianą elektryką może wymagać tylko częściowej modernizacji – co oszczędza nawet 15–25 tysięcy złotych.

3. Lokalizacja
Warszawa, Kraków, Wrocław – stawki robocizny o 20–40% wyższe niż w mniejszych miastach. Ten sam zakres prac w stolicy kosztuje realnie 30–50 tys. zł więcej niż w 50-tysięcznym mieście wojewódzkim. Powód: deficyt fachowców w aglomeracjach i wyższe ogólne koszty życia.

4. Wiek i typ budynku
Wielka płyta (lata 60.–80.) to dodatkowy koszt 20–30% przez konieczność kucia w twardym betonie. Kamienice (przedwojenne) – jeszcze drożej, bo dochodzi konieczność prac konserwatorskich i często wykończenia w trybie „muzealnym”. Bloki z lat 90. i nowsze – najtańsze do remontu.

5. Zmiany układu pomieszczeń
Wyburzenie ścianki działowej to wydatek 500–2 000 zł, ale wyburzenie ściany nośnej (z koniecznością wstawienia belki nośnej i zgody administracji) potrafi kosztować 8 000 – 25 000 zł. Każda zmiana w układzie funkcjonalnym podnosi budżet.

6. Skorzystanie z architekta wnętrz
Projekt aranżacji to wydatek 120–300 zł/m² (czyli 7 000 – 18 000 zł dla 60 m²), ale zwykle oszczędza więcej, niż kosztuje. Architekt pomaga uniknąć kosztownych błędów projektowych, koordynuje pracę ekipy, negocjuje ceny u dostawców (często z prowizją dla siebie i lepszą ceną dla klienta).

7. Sezonowość
Remont rozpoczęty w styczniu–lutym (martwy sezon) potrafi być 10–15% tańszy niż ten sam zakres prac w okresie kwiecień–wrzesień, gdy popyt na ekipy remontowe jest najwyższy.


Pełny remont kapitalny mieszkania 60 m² zajmuje zwykle 6–14 tygodni od momentu rozpoczęcia prac. Skala rozpiętości wynika z kilku czynników:

  • prace wymagające schnięcia (wylewki, tynki, gładzie, kafelkowanie) generują naturalne przerwy technologiczne,
  • meble kuchenne na wymiar mają termin realizacji 6–10 tygodni od zamówienia,
  • niektóre drzwi i armatura są na zamówienie z terminem 4–8 tygodni,
  • niespodzianki techniczne (znaleziono coś pod tynkiem, trzeba przerobić instalację) potrafią dodać 2–3 tygodnie.

W praktyce realistyczna rezerwa czasowa to dodatkowe 20–30% ponad pierwotnie planowany termin. Inwestor, który dostaje od ekipy harmonogram „8 tygodni”, powinien zakładać 10–11 tygodni i dopiero wtedy planować przeprowadzkę.


Po analizie setek rozmów inwestorów z forum budowlanych i konsultacjach z wykonawcami wyłaniają się klasyczne błędy, które rozjeżdżają budżet o 20–40%.

Brak rezerwy na nieprzewidziane wydatki
To absolutny klasyk. Inwestor budżetuje 150 000 zł na remont, wydaje 150 000 zł na podstawowe prace – i potem zostaje bez pieniędzy na zasłony, lampy, dodatki, koszty przeprowadzki. Standardowa rezerwa to 10–15% budżetu (czyli 15 000 – 25 000 zł dla 60 m²), idealnie zarezerwowana na osobnym koncie i nieruszana do końca prac.

Niedoszacowanie kosztów wyposażenia
Sprzęt AGD, meble (poza zabudową kuchenną), lampy, zasłony, lustra, dodatki – to wszystko 8 000 – 30 000 zł, które wielu inwestorów zapomina wpisać w pierwotny kosztorys. To kategoria, w której najłatwiej „uciec” budżetowi.

Wybór ekipy wyłącznie po cenie
Najtańsza oferta jest niemal zawsze najdroższa w skutkach. Niskie ceny ekipy zwykle oznaczają jeden z trzech scenariuszy: brak doświadczenia, brak ubezpieczenia OC, lub kalkulację „dorobimy w trakcie poprawek”. Średnia stawka rynkowa w danym mieście to bezpieczny punkt odniesienia – oferty 30% niższe powinny zapalać czerwoną lampkę.

Zmiany w trakcie prac
Każda zmiana koncepcji po rozpoczęciu prac to dodatkowy koszt – nie tylko nowych materiałów, ale też przerabiania tego, co już zostało zrobione. Decyzje o lokalizacji gniazdek, rodzaju płytek, kolorze ścian powinny zapaść przed startem ekipy, najlepiej z architektem wnętrz.

Pomijanie projektu instalacji
Inwestor mówi elektrykowi „daj gniazdka tam, gdzie będę miał meble” – a potem okazuje się, że po przesunięciu kanapy o pół metra wszystkie gniazdka są w niewłaściwych miejscach. Profesjonalny projekt instalacji to koszt rzędu 1 500 – 3 000 zł, ale oszczędza tysiące przy ewentualnych zmianach.

Brak umowy z ekipą
Ustna umowa z wykonawcą to zaproszenie do problemów. Realistyczna umowa pisemna powinna zawierać: dokładny zakres prac, harmonogram, sposób rozliczenia, listę materiałów (kto kupuje co), kary umowne za opóźnienia, gwarancję na wykonane prace.


Kapitalny remont mieszkania 60 m² w 2026 roku to inwestycja w przedziale 90 000 – 240 000 zł brutto, której konkretna wysokość zależy przede wszystkim od standardu wykończenia, stanu wyjściowego mieszkania i lokalizacji. Najbardziej typowy scenariusz – średni standard, kompleksowy zakres prac, mieszkanie w bloku z wielkiej płyty – to wydatek rzędu 130 000 – 170 000 zł z doliczoną rezerwą 10–15% na nieprzewidziane wydatki.

Największe pozycje budżetu to zawsze łazienka i kuchnia (razem 33 000 – 65 000 zł) oraz wymiana instalacji (18 000 – 31 000 zł). To tutaj zwykle rozstrzyga się, czy kosztorys uda się utrzymać w zaplanowanych granicach.

Sukces remontu sprowadza się do trzech rzeczy: realistycznego budżetu z rezerwą, przemyślanego projektu przed startem prac i wyboru sprawdzonej ekipy ze średnimi cenami rynkowymi. To wciąż nie gwarantuje, że wszystko pójdzie zgodnie z harmonogramem – ale daje największą szansę, że końcowy efekt będzie zbliżony do tego, co inwestor sobie wyobrażał, podpisując umowę z ekipą.

Czy można mieszkać w mieszkaniu w trakcie kapitalnego remontu?

Teoretycznie tak, w praktyce odradza się to stanowczo. Pełny remont kapitalny generuje gigantyczne ilości pyłu (z kucia, szlifowania gładzi, cięcia płytek), hałas trwający 8–10 godzin dziennie i okresową niedostępność kluczowych instalacji – przez kilka dni nie ma prądu, przez kolejne kilka nie działa woda i kanalizacja, łazienka jest niedostępna przez 2–3 tygodnie. Realnie da się pomieszkać tylko przy remoncie etapowym (najpierw jeden pokój, potem drugi), ale wtedy całość trwa 2–3 razy dłużej i kosztuje 15–20% więcej (ekipa wraca w kilku turach, każdorazowo na nowo zabezpieczając przestrzeń). Najczęściej wybierany model to wynajem mieszkania zastępczego na 2–3 miesiące – w średniej wielkości mieście to wydatek 4 500 – 9 000 zł, w Warszawie 9 000 – 15 000 zł, ale oszczędza nerwy i przyspiesza prace.

Czy potrzebne są jakieś pozwolenia lub zgody administracji budynku?

W większości przypadków – tak, choć w ograniczonym zakresie. Wewnątrz mieszkania konsument ma dużą swobodę, ale są wyjątki, które wymagają zgody administracji lub urzędu:

  • klimatyzacja z jednostką zewnętrzną – montaż na elewacji wymaga zgody wspólnoty/spółdzielni.
  • wyburzenie ściany nośnej – wymaga ekspertyzy konstrukcyjnej i zgody zarządcy budynku (bez tego ryzyko poważnych konsekwencji prawnych i bezpieczeństwa),
  • zmiany w pionach hydraulicznych i wentylacyjnych – pion to element wspólny budynku, jego ingerencja wymaga zgody administracji,
  • wymiana okien w budynku zabytkowym lub objętym nadzorem konserwatorskim – wymaga zgody konserwatora zabytków,
  • prace powodujące hałas – większość spółdzielni i wspólnot ma regulaminy (np. zakaz głośnych prac w godzinach 20:00–8:00 i w niedziele),

Standardowe prace (malowanie, wymiana podłóg, remont łazienki, wymiana instalacji wewnątrz mieszkania) nie wymagają pozwoleń – ale warto poinformować administrację o planowanym terminie remontu, bo niektóre wspólnoty wymagają zgłoszenia.

Jak rozliczyć się z ekipą remontową – ryczałt, godzinowo czy za etapy?

To jedno z kluczowych pytań, które trzeba ustalić przed podpisaniem umowy. Trzy podstawowe modele:

  • Za etapy – płatność po zakończeniu każdego etapu (np. 20% na start, 20% po instalacjach, 30% po wykończeniu, 30% po odbiorze). To najczęściej stosowany model przy większych remontach.
  • Ryczałt za całość – ekipa wycenia całe prace i kwota jest stała. Najbezpieczniejsze dla inwestora (zna końcową cenę), ale ekipy doliczają zwykle 15–20% „bezpieczeństwa” na nieprzewidziane sytuacje. Sprawdza się, gdy zakres prac jest jasno określony.
  • Za m² według cennika prac – każda pozycja (malowanie, kafelkowanie, układanie paneli) wyceniona osobno za metr kwadratowy. Inwestor płaci za faktycznie wykonaną pracę, ale musi pilnować pomiarów.

Czego unikać? Płacenia z góry większości kwoty, rozliczenia wyłącznie godzinowego bez limitu (ekipa nie ma motywacji do szybkiej pracy), umów ustnych. Standardem powinna być pisemna umowa z harmonogramem i kosztorysem, ze wskazaniem co dzieje się w razie opóźnień (kary umowne) i jakie są warunki gwarancji.

Czy można odliczyć remont od podatku? Jakie ulgi istnieją w 2026 roku?

Generalnie nie – klasyczna ulga remontowa w PIT już nie istnieje (zniesiona w 2006 r.). W 2026 roku dostępne są jednak inne narzędzia:

  • Faktury z VAT 8% – remonty w lokalach mieszkalnych podlegają obniżonej stawce VAT 8% (zamiast 23%), pod warunkiem że metraż mieszkania nie przekracza 150 m². To nie jest „ulga”, ale realna oszczędność – ekipa wystawiając fakturę musi to uwzględnić.
  • Ulga termomodernizacyjna – do 53 000 zł odliczenia od dochodu, ale tylko na konkretne prace związane z efektywnością energetyczną (wymiana okien, ocieplenie, wymiana źródła ciepła, fotowoltaika). Standardowy remont mieszkania w bloku rzadko się kwalifikuje – ulga dotyczy głównie domów jednorodzinnych.
  • Program „Czyste Powietrze” – dotacje na wymianę pieca i termomodernizację (dla domów jednorodzinnych).
  • Zwolnienie z PIT przy sprzedaży nieruchomości – jeśli sprzedaje się mieszkanie i przeznacza pieniądze na remont/zakup innego mieszkania w ciągu 3 lat, można uniknąć 19% podatku od dochodu.

W praktyce dla typowego remontu mieszkania w bloku realna ulga to tylko ten obniżony VAT – warto pilnować, żeby faktury były wystawiane prawidłowo.

Co zrobić, jeśli ekipa zostawia remont w połowie albo wykonała pracę źle?

To jeden z najczęstszych koszmarów inwestorów. Klucz to odpowiednie przygotowanie umowy przed startem, ale jeśli problem już wystąpił, możliwe kroki to:

  • Wezwanie do wykonania zobowiązania – pisemne pismo z konkretnym terminem (zwykle 14 dni) na dokończenie prac lub usunięcie wad. Wysłane listem poleconym za potwierdzeniem odbioru.
  • Odstąpienie od umowy – jeśli ekipa nie reaguje, można odstąpić od umowy z winy wykonawcy (art. 491 KC) i zażądać zwrotu wypłaconych zaliczek pomniejszonych o wartość prawidłowo wykonanych prac.
  • Opinia rzeczoznawcy budowlanego – w razie sporu o jakość prac, opinia niezależnego rzeczoznawcy (koszt 800–2 500 zł) jest kluczowym dowodem.
  • Droga sądowa – pozew o zwrot kosztów lub odszkodowanie. Przy wartości sporu do 20 000 zł postępowanie uproszczone, opłata sądowa 5% wartości.
  • Powiadomienie o ekipie – w skrajnych przypadkach (oszustwa) można zawiadomić policję lub prokuraturę o popełnieniu przestępstwa oszustwa.

Najlepszą profilaktyką jest wybór ekipy z weryfikowalnymi referencjami (kontakt z poprzednimi klientami, sprawdzenie firmy w CEIDG/KRS, weryfikacja ubezpieczenia OC zawodowego) oraz rozliczanie etapami – nigdy nie płacić z góry więcej niż 20–30% wartości całego remontu.

Lepiej kupić wszystkie materiały samemu, czy zlecić to ekipie?

To pytanie dzieli inwestorów na dwa obozy. Każda opcja ma swoje plusy:

Materiały kupowane przez inwestora:

  • pełna kontrola nad jakością i ceną,
  • możliwość polowania na promocje i rabaty (czasem 20–30% taniej),
  • bezpośrednie faktury – pełna dokumentacja na potrzeby gwarancji i ewentualnego odliczenia,
  • konieczność magazynowania materiałów i pilnowania terminów dostaw,
  • ryzyko, że ekipa „zwali” winę na materiał, jeśli coś pójdzie nie tak.

Materiały zlecone ekipie:

  • ekipa odpowiada za wszystko od A do Z – łatwiejsze egzekwowanie gwarancji,
  • mniej organizacyjnej roboty po stronie inwestora,
  • ekipa zwykle dolicza 10–15% marży na materiały (rabaty hurtowe „znikają” w marży),
  • ryzyko, że ekipa zaoszczędzi na tańszych materiałach, niż uzgodniono.

Najczęściej stosowany model w 2026 roku to mix – ekipa kupuje materiały budowlane (gładzie, farby, cement, fugi, rury), a inwestor sam wybiera materiały „widoczne” (płytki, panele, drzwi, armatura, meble kuchenne, sprzęt AGD). To kompromis, który daje kontrolę nad estetyką, ale przerzuca część organizacyjnej roboty na wykonawcę.
